Alagamento de pátio não é azar
A frase que se ouve depois da enchente no pátio é sempre a mesma: foi uma chuva fora do normal.
Às vezes foi. Na maioria das vezes, a chuva estava dentro do esperado para a região, e o que estava fora do esperado era a quantidade de área impermeável que a planta ganhou desde que a drenagem foi feita.
Drenagem é um sistema dimensionado para uma condição. Quando a condição muda, por ampliação, por pavimentação de área antes permeável ou por obstrução acumulada, o sistema continua entregando o que foi projetado para entregar, e o excedente encontra o caminho dele. Em geral, o caminho passa pela porta do almoxarifado.
A conta começa na chuva de projeto
Dimensionar drenagem começa escolhendo a chuva contra a qual se quer proteger. E essa escolha tem três componentes.
A intensidade diz quanta água cai por unidade de tempo. A duração importa porque a vazão de pico depende de quanto tempo a chuva se mantém em relação ao tempo que a água leva para percorrer a bacia. E o período de retorno define o nível de proteção: sistema projetado para evento mais raro é mais caro e falha menos.
O erro mais comum nessa etapa é usar dado de chuva de outra cidade, ou de software com base genérica. Regime de chuva é local, e a diferença entre regiões não é de alguns por cento, é de ordem de grandeza na vazão resultante.
Área contribuinte e o que ela devolve
Depois da chuva, a pergunta é quanto da água que cai vira escoamento. Parte infiltra, parte evapora, parte escorre. A proporção depende da superfície.
| Superfície | Comportamento |
|---|---|
| Telhado metálico | quase toda a chuva vira escoamento, e rápido |
| Pavimento de concreto ou asfalto | escoamento alto, com pequena perda por depressão |
| Piso intertravado | escoamento alto, com alguma infiltração nas juntas |
| Área gramada e canteiro | parcela relevante infiltra, dependendo do solo e da declividade |
| Solo compactado sem cobertura | comporta-se muito mais como pavimento do que como área verde |
O último caso engana. Área de pátio de terra, compactada por tráfego de caminhão, infiltra pouquíssimo, e é tratada no projeto como área permeável porque "não tem piso". Essa simplificação já derrubou dimensionamento em muita planta.
Os componentes, e onde cada um falha
O sistema é uma corrente, e a capacidade dele é a do elo mais fraco. Não adianta galeria generosa se a captação não consegue engolir a água.
| Componente | Falha típica |
|---|---|
| Calha e condutor de telhado | seção insuficiente e condutor obstruído por folha e detrito |

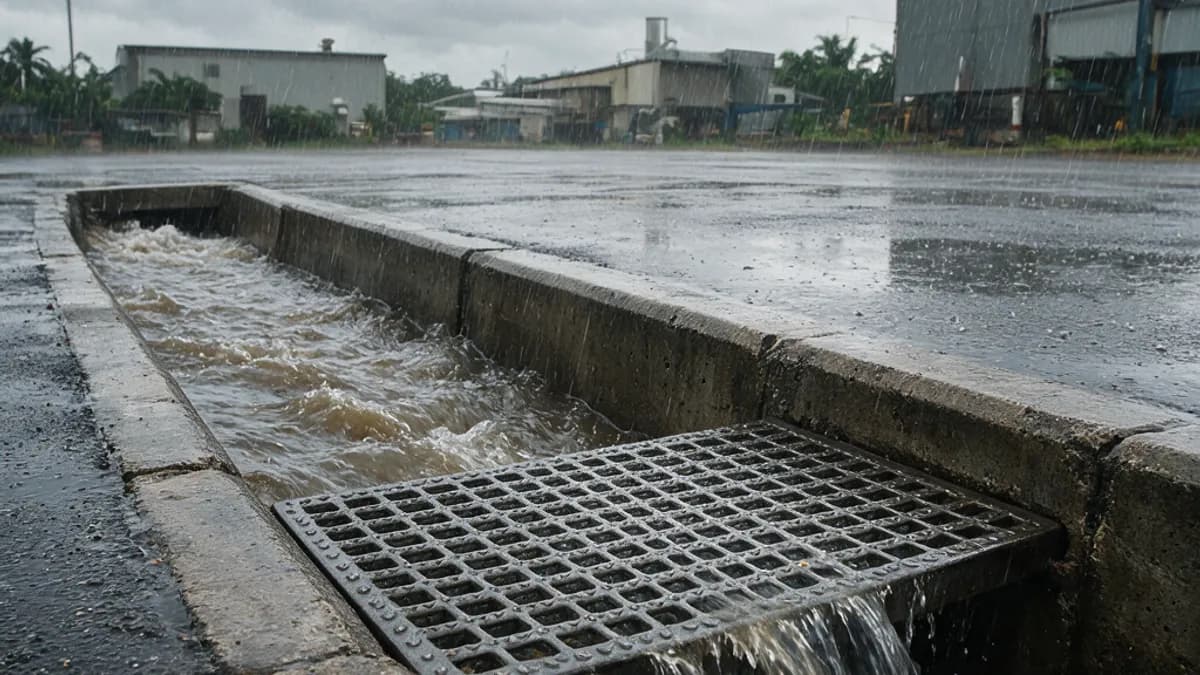

| Canaleta com grelha | grelha com área livre menor que a necessária, ou assoreada |
| Boca de lobo | posicionada fora do ponto baixo real do pavimento |
| Caixa de passagem | acúmulo de sedimento por falta de limpeza programada |
| Galeria enterrada | declividade insuficiente, gerando deposição ao longo do tempo |
| Ponto de lançamento | dissipação ausente, provocando erosão a jusante |
| Dispositivo de retenção | dimensionado e depois nunca mais verificado |
A boca de lobo mal posicionada merece destaque porque é erro de execução que o desenho não revela. O ponto baixo real do pavimento só aparece depois que o piso é executado, e ele quase nunca coincide exatamente com o do projeto. Verificar isso com a área molhada, antes da entrega, custa uma manhã.
A água de telhado é o volume esquecido
Em planta industrial, a maior área impermeável costuma ser o telhado, e ele entrega a água concentrada em poucos pontos de descida.
Isso cria dois problemas distintos. O primeiro é de volume: a soma das áreas de cobertura domina a vazão total e precisa estar no cálculo. O segundo é de concentração: cada condutor despeja um fluxo forte num ponto específico, e esse ponto precisa de dispositivo que receba e conduza, não de uma pedra no chão.
Condutor que descarrega direto sobre o pavimento erode a junta, infiltra sob o piso e, em terreno de baixa capacidade, começa a criar vazio embaixo da placa. O sintoma aparece anos depois como recalque localizado perto da parede.
Declividade decide se a água chega ao ralo
Boa parte dos alagamentos de pátio não acontece por falta de capacidade da rede. Acontece porque a água não chega até ela.
Pavimento com caimento insuficiente forma lâmina parada; pavimento com caimento na direção errada leva a água para o lugar errado com eficiência. Nos dois casos a galeria enterrada permanece vazia enquanto o pátio acumula, e o diagnóstico apressado conclui que a rede é pequena.
O mesmo vale dentro do sistema. Canaleta e galeria precisam de declividade mínima para manter velocidade capaz de arrastar o sedimento. Abaixo disso, a água escoa e a areia fica, e o tubo perde seção ano após ano até entupir de vez.
A verificação é simples e quase nunca é feita: molhar a área depois do piso pronto e observar para onde a água vai. Corrigir caimento antes da entrega é ajuste; depois, é demolição.
Quando o projeto precisa segurar a água
Em alguns casos a rede pública ou o corpo receptor não aceitam a vazão que a planta passou a gerar, e aí não basta conduzir: é preciso amortecer.
Dispositivo de retenção acumula parte do volume durante o pico e libera depois, em vazão menor. Isso protege o lançamento e, com frequência, é condição para a autorização do órgão competente.
O cuidado que esses dispositivos exigem é de manutenção. Reservatório assoreado perde volume útil em silêncio, e ninguém percebe enquanto não chove forte. Medir a profundidade de sedimento uma vez por ano resolve.
Pluvial e efluente não se misturam
Essa separação é regra de projeto e é também o que protege a planta de problema ambiental.
Água de chuva que cai em telhado e em área de circulação limpa é pluvial, e segue para a rede pluvial. Água que cai em área com risco de contaminação, como pátio de abastecimento, bacia de tanque, oficina e área de manuseio de produto, não pode entrar nessa rede sem passar por tratamento compatível.
Na prática, isso define o traçado. Área de risco precisa de contenção própria, com piso impermeável, declividade voltada para dentro e canaleta que leva para dispositivo de tratamento, em geral uma caixa separadora de água e óleo, antes de qualquer lançamento.
O erro que custa caro é a canaleta da bacia de contenção ligada à rede pluvial por conveniência de obra. Funciona em dia seco e vira passivo no primeiro derrame.
O sistema entope, e isso é previsível
Drenagem é o único sistema predial que recebe sedimento por projeto. Ele vai assorear, e a diferença entre planta que alaga e planta que não alaga está na periodicidade da limpeza, não na sorte.
- Limpar calha e condutor antes do início do período chuvoso
- Remover sedimento de caixa de passagem e de canaleta, com registro
- Verificar grelha quebrada ou removida, que vira ponto de entrada de detrito
- Conferir o dispositivo separador de água e óleo e dar destino correto ao resíduo
- Inspecionar o ponto de lançamento quanto a erosão e obstrução
- Reavaliar o sistema sempre que uma área nova for pavimentada ou coberta
O último item é o que transforma manutenção em gestão. A planta muda todo ano, e a drenagem precisa ser revista quando muda.
A chuva daqui não perdoa o atraso
Em Manaus, a estação chuvosa concentra eventos intensos, e a janela para executar obra de drenagem a céu aberto é curta.
Isso tem consequência de cronograma: serviço de drenagem é dos primeiros a executar, não dos últimos. Deixar a rede para o fim da obra, quando o pavimento já está pronto, significa ou quebrar piso novo ou entregar a planta com solução provisória que vai ficar definitiva.
Tem consequência de projeto também. Chuva intensa e frequente, somada a lençol freático alto, reduz a contribuição da infiltração e aumenta o peso do escoamento superficial. Solução que depende de o terreno absorver tende a decepcionar na primeira semana cheia de chuva.
A chuva de Manaus, em número oficial
A Normal Climatológica do Brasil 1991-2020 do INMET traz a precipitação acumulada da estação 82331, Manaus: 2.362,4 mm no ano, com pico de 331 mm em abril e mínimo de 56,1 mm em agosto.
O que isso diz para quem dimensiona: a lâmina anual é alta e muito concentrada. Abril sozinho responde por quase seis vezes o acumulado de agosto, então o sistema não é dimensionado pela média, e sim pelo evento.
E o lançamento tem regra local. A Lei estadual 3.219/2007 sujeita ao prévio licenciamento pelo IPAAM, no art. 3º, as atividades utilizadoras de recursos ambientais.
Exercício, não caso de cliente: rede calculada pela média mensal. Ela atende dez meses e alaga nos dois que importam.
Ampliação muda a vazão, sempre
Vale fechar pelo gatilho mais comum de todos. Cada metro quadrado novo de telhado ou de pavimento aumenta a vazão que chega à rede existente.
A ampliação que ninguém associa ao alagamento é justamente essa: o galpão novo não alaga, porque a drenagem dele foi feita junto. Quem alaga é o pátio antigo, que passou a receber a água do galpão novo sem nunca ter sido recalculado.
Por isso a revisão da drenagem entra no escopo de qualquer ampliação, mesmo quando a obra nova parece pequena. É verificação barata, e evita descobrir o problema no meio da operação.
Água mal conduzida não para na drenagem. Ela reaparece como infiltração sob o piso industrial, como mudança na condição do subleito que apoia a fundação de equipamento, e, quando já produziu dano, como pergunta para um laudo estrutural. Área crítica que precisa de barreira contra infiltração entra no escopo de impermeabilização.
